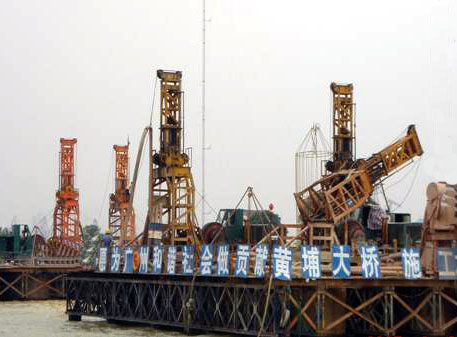

施工時間2005年4月到2005年9月。北塔樁徑2.2m、樁長約35-45m,32根;引橋樁徑1.8m、樁長約30-40m,24根;砼澆注約8298m3;入弱微風化花崗巖9-25m,巖石強度20-70mpa。北塔基樁所處地層較為復雜,入巖深,巖層硬度高,施工難度大,入弱風化巖層深度為3-7米;入微風化巖層深度為5-8米,在我單位的精心組織施工下,平均成孔周期控制為7天。獲得2005年度公司優(yōu)秀工程二等獎。
