國能浙江舟山發電廠三期2×660MW擴建工程軟土地基預處理及場地回填工程
9/18/2023 4:57:41 PM
國能浙江舟山發電廠三期2×660MW擴建工程位于浙江省舟山市,由國能浙江舟山發電有限責任公司投資建設。工程共計完成排水板施工1008735m,管道鋪設23305m,土工布鋪設161580㎡,密封膜鋪設107720 m2,密封溝施工1106m。
本工程施工場地范圍內地質條件復雜,施工區域面積約52000㎡,其中水坑水塘面積約占一半,且部分區域上部含有粒徑較大的塊石和碎石。另外,施工區域表層為土(0-1)層粉煤灰層,厚度約1.5~3.5m,性質松散,及其不利于整個密封系統的穩定,易造成抽真空過程中漏氣現象的發生。針對施工過程中遇到的難點,項目部合理安排作業順序,對水坑水塘進行分塊封閉抽水回填施工,租賃大量鋼板進行修筑臨時施工道路。排水板施工前對全部軟基處理區域使用挖機對表面塊石進行翻找剔除,施工過程中保證深度、長度、位置等偏差符合設計及相關規范要求。對施工區域四周采用黏土攪拌樁與密封溝相配合的方式,使四周形成密封墻,同時,采用優質雙層密封膜進行一次性鋪設,并在膜下鋪設一層土工布、膜上鋪設兩層土工布加80公分厚黏土中粗砂墊層等保護密封膜的方式,確保了密封膜的完好性。真空聯合堆載預壓施工過程中,對抽真空系統真空度進行監測。經第三方檢測,結果全部滿足設計要求。

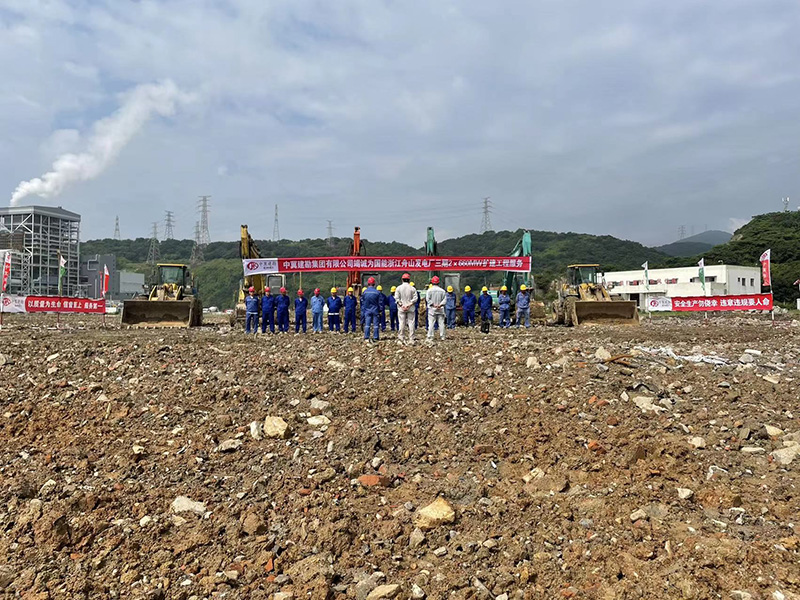

本工程于2022年6月21日開工,2023年4月16日完工,歷時10個月,工程質量合格率100%,工期進度滿足業主方總體進度要求。
