廣西鴻誼新材料樁基項目工程
9/22/2021 4:40:29 PM

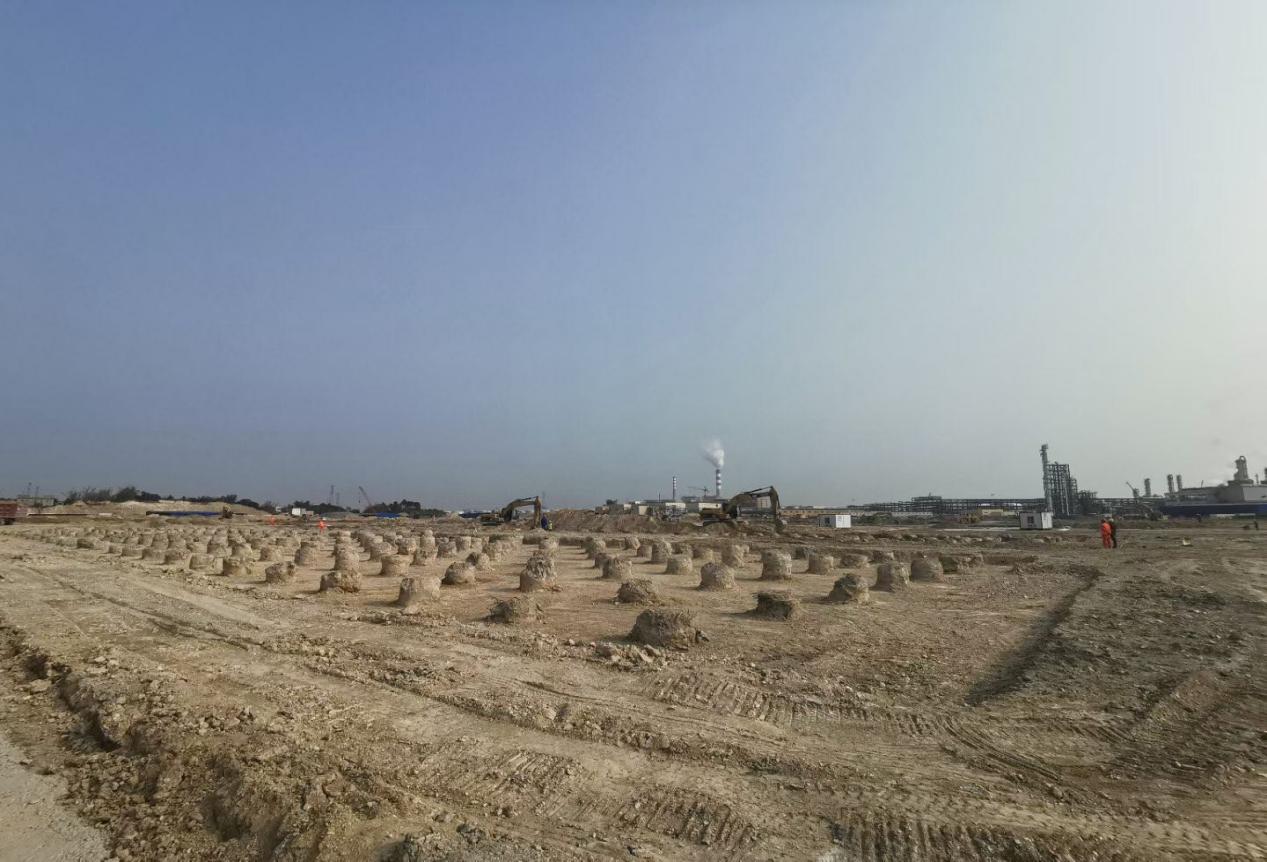

廣西鴻誼新材料有限公司30 萬噸/年聚丙烯項目位于廣西欽州港石化園區內,其地理位置為南港大道西側,北十路以北的地塊。本工程主要分綜合樓和中心控制室兩個區域,共計完成244根樁徑600mm灌注樁,本項目開工日期為2021年4月21日,竣工日期為2021年5月1日,歷時11天。
本項目具有工期短、作業面狹小集中、入巖深度較大等特點。針對本項目特點,結合我公司相近項目施工經驗,采用了2臺型號為235及以上的大扭矩鉆機并配備多種鉆具,所有施工任務均按照業主的要求如期完成,受到了業主的一致好評。
本工程最終檢測結果如下:
(1)豎向抗壓承載力靜載試驗檢測6根,全部合格,滿足合同及設計要求。
(2)水平承載力靜載試驗檢測6根,全部合格,滿足合同及設計要求。
(3)低應變檢測89根:其中88根為Ⅰ類樁,1根Ⅱ類樁;Ⅰ類樁占總樁數的98.9%,Ⅱ類樁占總樁數的1.1%,滿足合同及設計要求;
?。?)高應變檢測10根:單樁豎向承載力均滿足設計要求。
通過采用合理的施工工藝,精心組織,嚴格管理,安全、優質、順利完成本項目施工任務,不僅贏得了業主的信賴,也為后續深化合作打下了良好的基礎。
